中新網四川新聞11月7日電 (索郎澤仁)11月6日,由國家能源集團四川阿水電力開發有限公司投資的阿壩州綽斯甲水電站首部樞紐工程閘墩首倉混凝土順利澆筑,比原計劃提前9天完成。

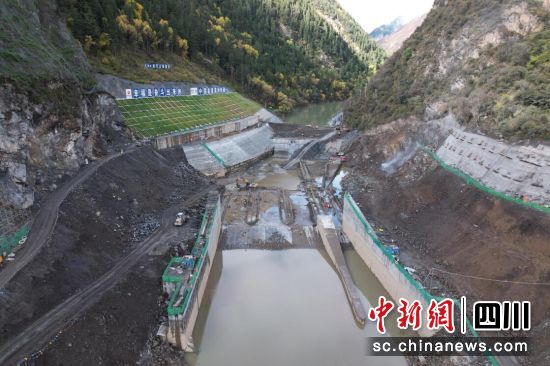

據項目負責人介紹,綽斯甲水電站首部樞紐工程由擋水建筑物、泄洪、沖沙建筑物、魚道、生態電站、主電站引水建筑物和廠房建筑物等組成。2023年是綽斯甲水電站首部樞紐工程施工關鍵之年,5月份雖已達到安全度汛條件,但汛后的施工任務更加緊迫,特別是大壩閘墩首倉混凝土澆筑顯得尤為重要。施工方上下高度重視,精心組織、合理安排設備和人員,二十四小時不間斷抓緊清淤和備倉,經過不斷努力,在11月6日順利澆筑閘墩第一倉混凝土,比原計劃工期提前9天,為決戰四季度、確保年終生產經營目標實現打下堅實的基礎。
據了解,綽斯甲水電站大壩主河床布置3孔泄洪閘,每個孔口凈寬8米×7米,左側緊靠進水口布置1孔沖沙閘,孔口凈寬4米×7米,右側為生態電站進水口及生態電站。泄洪閘分3個壩段,總長39.0米;沖沙閘一個壩段,壩段長度9.0米;生態電站進水口壩段長23.6米。左岸擋水壩采用混凝土重力壩,總長39.5米,分3個壩段,最大壩高26.0米;右岸擋水壩為混凝土重力壩,總長23.0米,分2段,長度分別為10.4米、12.0米。

綽斯甲水電站是阿壩州建設川西北生態示范區的重要支撐項目,更是壤塘加快推進“能源富縣”戰略目標和建設“美麗幸福和諧”現代化新壤塘的重點突破項目,對促進壤塘社會經濟提質增效、彎道超車、追趕跨越,改善民生福祉具有重要意義。(完)
